三峽工程
于1993年動工
2008年完工并開始實施蓄水運行
至今已連續正常運行12年
各項指標達到或優于設計要求
全面發揮了防洪、發電、航運
和水資源利用等綜合效益
就在今年1月10日
“長江三峽樞紐工程”項目
榮獲國家科技進步獎特等獎
就在這之后
中國船舶集團有限公司
所屬武漢船舶工業有限公司
收到了來自
中國長江三峽集團有限公司

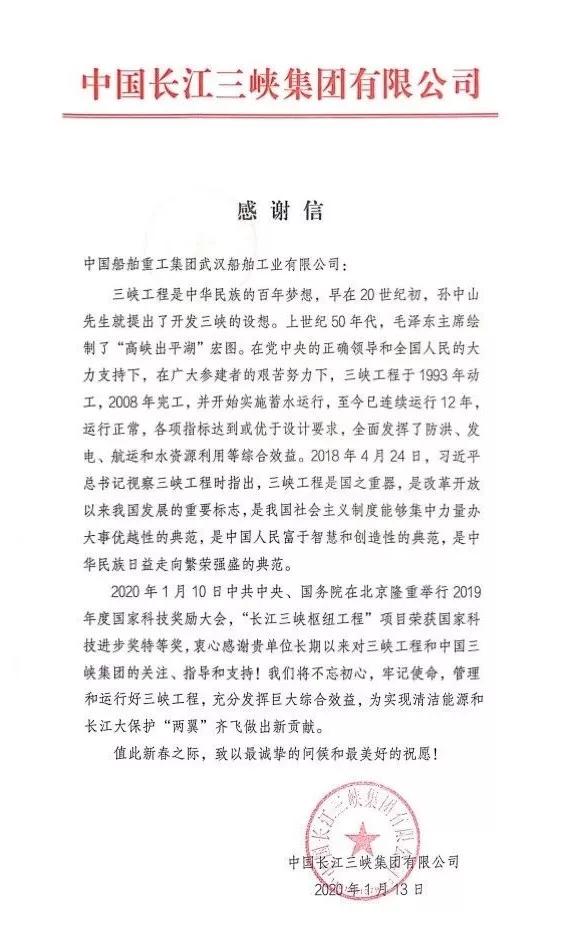

寄來的感謝信
感謝武漢公司
為這一集夢想、標志、典范
為一身的偉大工程作出了突出貢獻
武漢公司到底做了什么?
????長江三峽樞紐工程從1993年動工,到2008年完工,到2019年三峽升船機竣工,從始至終,武漢公司一直積極參加三峽工程的建設工作——
自1993年起
????先后承接了三峽升船機的試驗機——湖北清江隔河巖兩級升船機(1993年)、福建水口升船機(1994年)等升船機,為三峽升船機的建設積累了經驗。
1995~1996年期間
????承接了三峽工程臨時船閘設備,解決了大壩截流建設期間的通航問題,使三峽工程在建設過程中就開始發揮航運效益,為后續三峽永久船閘建設積累了經驗。
2004年~2007年期間
????先后承接了長江三峽水利樞紐右岸大壩及電站廠房液壓啟閉機設備制造、長江三峽水利樞紐地下電站液壓啟閉機設備制造等項目。
2010年11月
????與三峽集團公司簽訂了三峽升船機主體設備制造、安裝、調試工程合同。
2017年初
????經過八年的艱苦努力,順利、圓滿地完成了三峽升船機主體設備制造、安裝、調試工程,全面完成了三峽升船機工程項目施工設計、制造、安裝、調試和升船機試運行等合同規定的工程工作內容,達到了合同規定的高標準、高質量、高水平的要求。
2017年3月28日
????完成三峽升船機設備的移交,完成了三峽升船機工程的“交鑰匙”。
????從2016年9月18日三峽升船機試運行開始,截至目前,三峽升船機已安全、可靠、高效運行39個月。
????據不完全統計,在三峽工程建設過程中,武漢公司承接并完成了三峽工程七個合同項目, 52臺(套)工程設備,涉及三峽工程防洪、發電、航運等多個方面,總工程量約4萬噸。
????據初步統計,在三峽工程建設過程中,武漢公司及相關廠所在完成三峽工程項目的同時,進行了技術攻關和創新,獲得并運用了20多項發明專利、10多項實用新型專利和10多項軟件著作權,發表了10多篇專著、論文和科技報告。
????... ...
????三峽工程順利完工,離不開武漢公司和相關廠所的辛勤付出。這份感謝信,當之無愧!
????助力“百年夢圓”,中國船舶人還在路上......
